復合肥生產線安裝中的注意事項
充分準備后作好安裝工藝文件,嚴格按照安裝文件的要求進行,是安裝中必須嚴格做到的。但工藝文件中的要求可能十分的繁瑣和麻煩, 實際操作可以找到更加
簡單經濟的安裝方式可供使用。

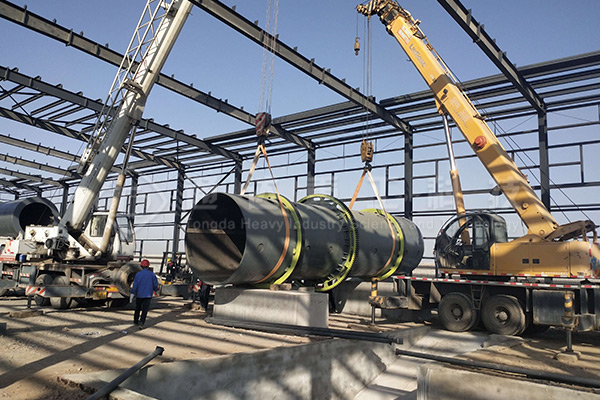

1 筒體設備的吊裝
在吊裝之前檢查各個基礎的實際尺寸,作好記錄的同時設計好相應的處理措施,螺栓等連接部件、地腳螺栓、調整墊塊放置到方便取用的地點,備足需要調整時
所必備的輔助材料。吊裝需要找好相應的平衡點,先進行試吊,確保平穩后再緩慢移動到安裝位。先進行筒體安裝角度的調整:精確的方法用水準儀確定,簡易的方法
可以采用透明的水管,找出要求坡度兩點距離間的高差,也能夠滿足要求.托輪托圈的接觸面用 0.1-1mm 的塞尺檢查,并調節左右托輪中心線與筒體中心線間的平行度,
保證托輪與托圈間的接觸面均勻的;左右托輪的中心線 的高差也必須要達到設備的安裝工藝要求。
2 計量設備皮帶提升機的安裝:
如果配有計量皮帶,則需要注意計量皮帶機安裝保持水平,速度傳感器和壓力傳感器的安裝要符合制造廠的要求,并要求信號線與動力線保持合理的距離,以免
產生信號干擾而導致計量不準或無法計量。皮帶機和提升機的安裝盡量方便維修清掃,并且保持物料在設備上的流暢,足夠的清掃檢修空間;
3 粉碎機、篩分機、風機風管、熱風爐、除塵設備的安裝
此類設備是影響車間環境的關鍵。粉塵的來源粉碎 機和篩分機,而密封不好導致漏風嚴重不單影響風機的除塵效率,更重要的是加大了車間的粉塵排除的難度。
熱風爐一般與車間相對隔離為好,這樣可以避免熱風爐散熱而使車間內溫度過高,除塵建議采用重力法除塵,以免旋風除塵粉料粘連除塵器內壁,無法連續生產。
4 電線電纜的安裝以及電氣的調試
電器設備的安裝對于整套設備也是至關重要的部分,通常對于動力部分與控制部分分開來安裝,主要涉 及到以下兩部分:
(1 )良好的接地系統.
雖然沒有易燃易爆物品,但是如果設備漏電等事故的產生也是可能的,不要為減少投資而不按照相應的電 氣安裝規范安裝;
(2) 線纜的安裝
對于信號線(這里主要是計量的壓力信號和速度信號)以及測溫裝置的信號應該采用專用信號電纜,并與動 力線保持沒有干擾。
5 安裝中注意的其他事項
(1 )溜槽、斗、管道的安裝
安裝過程難免有各種現場需要制作的溜槽、斗、管道修改等,應該做到制作后物料流暢, 表面光滑,并除凈焊渣等飛濺物,最后作好防銹油漆等工作;
(2) 安裝設備的使用
焊機、切割機等工具應該嚴格操作規程,需要持證上崗,避免不必要的損失。最典型的就是,電焊機接地不良,導致電機的線圈被燒毀,托輪的軸承發生點蝕損 壞等。
